Dekker Groep is er veel aan gelegen om zand te winnen op groene stroom. Vandaar dat we voor de Willemspolder na het nodige puzzelen kiezen voor de vroegst beschikbare stroomaansluiting. Ook al betekent dit dat we daarvoor zelf een flink stuk kabel moeten aanleggen.
Voor nieuwe grootverbruikers is het tegenwoordig dringen om een plek te bemachtigen op het Nederlandse stroomnetwerk. De energietransitie stelt netwerkbeheerders in ons land voor enorme uitdagingen.
Ook Dekker Groep heeft een nieuwe aansluiting nodig voor grootverbruik, zodat zandzuiger Emmy en klasseerinstallatie Yvonne de komende jaren op groene stroom zand kunnen winnen.
Onze aanvraag leverde een zoektocht op met de netbeheerder Liander. Maar bij een transformatorstation aan de Ooisestraat te Echteld is de benodigde capaciteit beschikbaar. Dekker legt op eigen initiatief en kosten een stroomkabel vanaf dit punt naar Willempolder fase 1. De boring is al gerealiseerd inmiddels. Vanwege het gesloten seizoen mogen er geen werkzaamheden in de beschermingszone van de dijk worden uitgevoerd tussen 15-10 en 1 april.

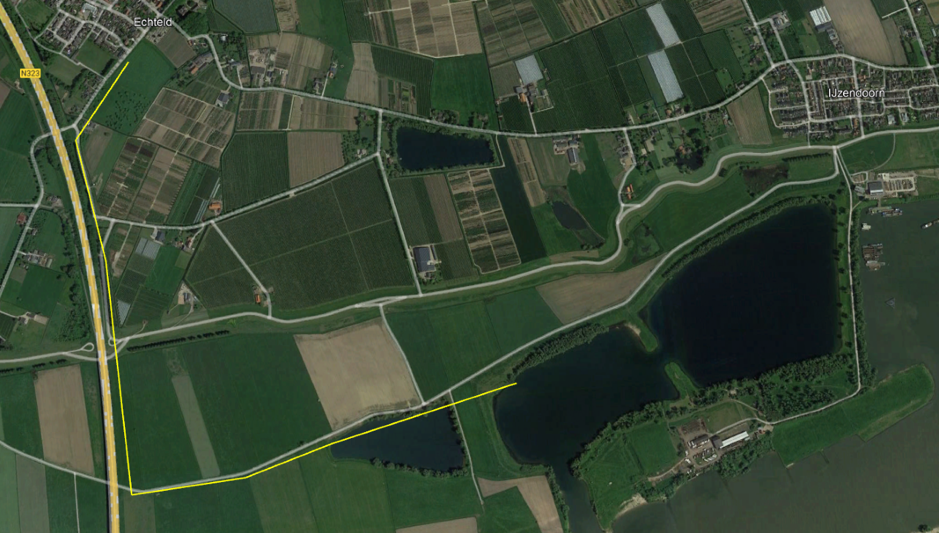

Het nieuwe tracé van de stroomkabel is ongeveer 3 kilometer lang. Het loopt via de Ooisestraat, langs de provinciale weg N323, onder de dijk door en via de Waardweg naar Willemspolder fase 1. De benodigde boring onder de Waalbandijk is al afgerond.
Nu moet de kabel met inkoopstation in het binnendijkse tracé worden aangelegd, de kabel onder de dijk worden doorgevoerd, en het buitendijkse kabeltracé worden aangelegd. Het sluitstuk wordt het plaatsen van ons inkoopstation aan de Ooisestraat te Echteld en de aansluiting op het netwerk door netbeheerder Liander. Zo kunnen we begin 2023 starten met het elektrisch winnen en klasseren van bouwgrondstoffen in Willemspolder fase 1.
Wat ging er aan deze oplossing vooraf? Een heel gepuzzel. Eerst hebben we geprobeerd stroom te krijgen via de bestaande netwerkaansluiting van de steenfabriek aan de Nieuweweg in IJzendoorn. Uit overleg met netwerkbeheerder Liander bleek echter dat er in 2023 maar de helft van het benodigde vermogen geleverd kon worden. Een netverzwaring in het gebied Tiel-Dodewaard is wel gepland, maar wordt niet voor 2025 uitgevoerd.
Als tweede optie heeft Dekker, samen met haar partner voor zonne-energie Solinoor, geprobeerd om een nieuwe aansluiting voor het drijvend zonnepark te benutten voor zowel de levering als ook de afname van stroom. Deze aansluiting kan op zijn vroegst in kwartaal 2 van 2023 beschikbaar zijn, echter zonder garanties op de planning. Helaas te laat voor de start van Willemspolder fase 1 dus.
Vervolgens heeft Dekker een derde optie onderzocht bij het transformatorstation aan de Spijkersestraat te IJzendoorn bij Fruitbedrijf Van Westreenen. Vanuit de netbeheerder bleek hier onvoldoende capaciteit beschikbaar voor de gewenste aansluiting.
Dekker Groep is er veel aan gelegen om zand te winnen op groene stroom. Vandaar dat we hebben gekozen voor de vroegst beschikbare stroomaansluiting aan de Ooisestraat in Echteld. Ook al betekent dit dat we daarvoor zelf een flink stuk kabel moeten aanleggen.
